動力中心1號鍋爐檢修工作圓滿完成
發布時間:2024-03-29     作者:動力中心 朱福軍 楊晶     瀏覽量:4946      分享到:
3月28日晚上,動力中心1號鍋爐點火并汽一次成功,標志著動力中心1號鍋爐檢修工作提前兩天圓滿完成。

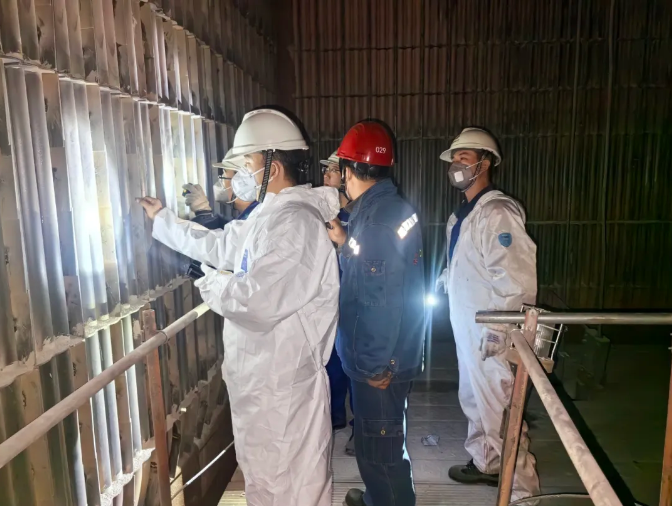

此次檢修工作從3月16日開始,原定檢修周期為15天,工作內容包括更換脫硝催化劑、水冷壁增加防磨格柵板等六個項目,時間緊、任務重。為確保檢修工作順利開展,動力中心專門成立檢修工作小組,列出檢修任務和計劃清單,明確責任分工,嚴格落實安全管理責任,同時對檢修工作內容進行梳理討論,保證了計劃的可行性和準確性。

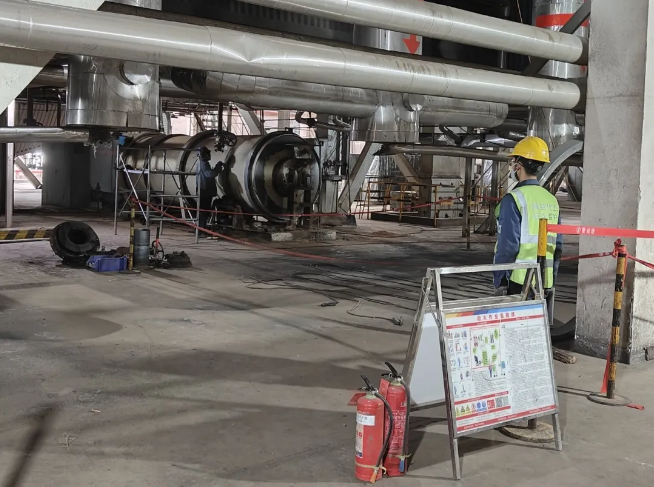

為了確保工期,相關工作人員每天7點前辦理工作票,夜間合理安排加班,各方人員確保安全的前提下全力以赴搶工期、拼進度;每項工作完成后立即組織驗收,確保檢修項目質量合格達標。3月28日,動力中心1號鍋爐完成全部檢修工作并正式啟動運行,脫硝效率、除塵差壓等數據均回歸正常,并為鍋爐的長周期運行打好基礎。
下一步,動力中心將認真總結本次檢修工作經驗,繼續完善技改措施,不斷提高裝置生產效率和運行周期,為公司安全穩定運行提供強勁動能。
